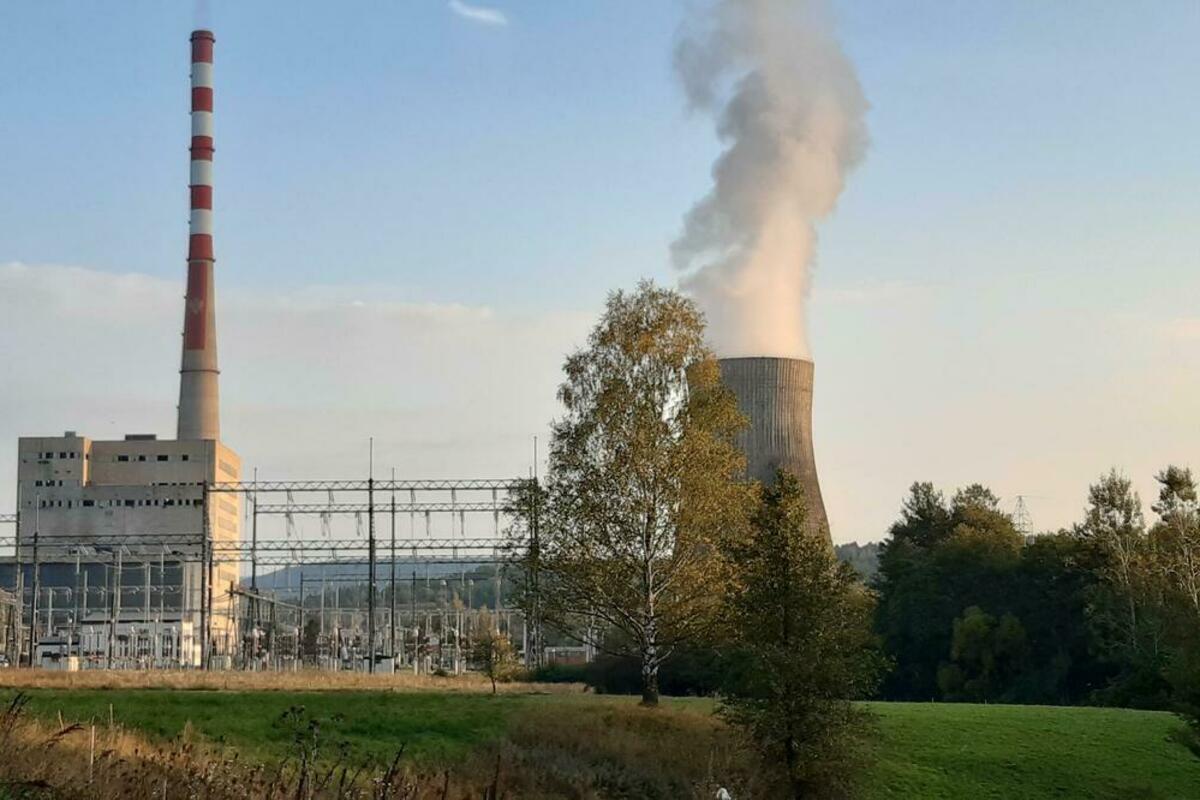

Termoelektrana Pljevlja (TE) od iduće sedmice do sredine novembra biće u obustavi rada zbog završetka ekološke sanacije. Da bi održala stabilnost energetskog sistema i snabdijevanje kupaca Elektroprivreda (EPCG) uvozi električnu energiju u vrijednosti 90 miliona eura, po cijeni od oko 100 eura za megavat, dok od potrošača dobija 45 eura za megavat. Iz EPCG navode da zbog toga još ne razmišljaju o povećanju cijena. Zbog pauze u radu TE Rudnik uglja (RUP) će izgubiti 48 miliona eura, a za ugalj sada traže drugog kupca u tom periodu.
To su glavne posljedice ekološke rekonstrukcije najvećeg crnogorskog proizvođača električne energije. U energetskim kompanijama i Vladi očekuju da će rekonstrukcijom privoljeti Energetsku zajednicu da omogući rad Termoelektrane još 15 godine, a u tom periodu Crna Gora bi morala da pronađe zamjenu za elektranu koja obezbjeđuje polovinu potrebne električne energija, ali i osigurava stabilnost energetskog sistema kao stabilan izvor koji ne zavisi od prirode.
Rekonstrukcija TE osnov je i za buduću toplifikaciju Pljevalja, čime će dodatno biti smanjeno zagađenje vazduha u ovom gradu.
Ovolika pauza u radu najveće crnogorske elektrane izazvaće i pogoršanje trgovinske razmjene i povećati deficit, jer je u protekle tri godini električna energija bila glavni izvozni proizvod. To će izazvati i smanjenje rasta crnogorske ekonomije, odnosno bruto domaćeg proizvoda (BDP).
Iz EPCG su “Vijestima” potvrdili da će Termoelektrana Pljevlja, najvjerovatnije 31. marta, obustaviti proizvodnju električne energije i van pogona će biti sedam i po mjeseci zbog izvođenja finalnih radova na ekološkoj rekonstrukciji pljevaljskog bloka.
Zbog zastoja EPCG neće moći da računa na električnu energiju vrijednosti oko 90 miliona eura, koliko bi bilo proizvedeno u TE Pljevlja u tom periiodu, dok će Rudnik uglja ostati bez 48 miliona eura prihoda, s obzirom da preko 93 odsto uglja prodaje jedinoj crnogorskoj termoelektrani.
Do sada kupili 75 odsto nedostajuće struje
EPCG je već na tržištu obezbijedila oko 75 odsto potrebnih količine struje u vrijednosti oko 60 miliona eura, a negativni finansijski saldo Rudnik će pokušati da ublaži prodajom uglja za široku potrošnju. Iz i jedne i druge kompanije kažu da zbog zastoja i smanjenja prihoda neće smanjivati plate zaposlenima.
EPCG je ističu u kompaniji za tekuću godinu nabavila je 600 GWh električne energije vrijednosti 60 miliona eura, što je oko 75 odsto potreba predviđenih Energetskim bilansom. Struja je nabavljena po prosječnoj cijeni od oko 100 eura po megavat-času(MWh),
Ostale količine koje nedostaju za treći kvartal (jul, avgust, septembar), oko 200 GWh, nabavljaće se tokom drugog kvartala, a dio kroz operativnu trgovinu mjesec za mjesec.
Na pitanje “Vijesti” koliko će EPCG izgubiti novca zbog višemjesečnog zastoja u radu TE Pljevlja iz EPCG su odgovorili da je to upitno.
“Treba imati na umu činjenicu da krajnjim potrošačima prodajemo električnu energiju po prosječnoj cijeni od 45 eura po MWh, a na tržištu je cijena oko 100 eura po MWh. TE Pljevlja mjesečno proizvodi oko 140−150 GWh, čija je mjesečna tržišna vrijednosti oko 15 miliona eura. Za vrijeme zastoja EPCG neće imati na raspolaganju električnu energiju vrijednosti oko 90 miliona eura”, saopšteno je iz kompanije.

Uprkos velikoj razlici između tržišne cijene i cijene po kojoj se snabdijevaju potrošači, iz EPCG uvjeravaju da “za sada ne planiraju povećanje cijene” struje.
Isporučeno 93 odsto opreme
“EPCG je već obavijestila izvođača radova o potpunoj spremnosti da TE Pljevlja uđe u totalni zastoj 31. 3. 2025. godine, ukoliko izvođač radova iskaže bezuslovnu i apsolutnu spremnost s aspekta kompletiranosti dokumentacije, pune raspoloživosti neophodne opreme, pripadajućeg materijala i radne snage za kontinuirano izvođenje radova na sva tri projekta počev od 1. 4. 2025. godine, u skladu sa obostrano usaglašenim dinamičkim planovima, uz sagledavanje svih aspekata i sa njihove strane mogućih rizika, za nesmetanu realizaciju projekata vezano za kvalitet i dinamiku izvedenih radova, naročito konačnog roka za završetak projekata i prve sinhronizacije na mrežu TE Pljevlja 15. 11. 2025. godine”, navodi se u odgovoru EPCG na pitanja “Vijesti” o rokovima za početak i kraj pauze u radu TE.
Tvrde da je do sada isporučeno 93 odsto opreme, od koje je veliki dio već ugrađen, a ostatak u krug TE biće dopremljen do kraja juna u skladu sa dogovorenom dinamikom.
“Sva planirana oprema je otpremljena iz Kine u skladu sa planom. Kontejneri sa građevinskom opremom-alatima su stigli u Crnu Goru - Luka Bar, dana 18. 3. 2025. godine, dok je na objektu stigao 19. 3. 2025. godine. Kontejneri sa ‘pennguard’ materijalima očekuju se u Luci Bar 6. 4. 2025. Takođe, ovih dana je u toku dolazak osoblja/radne snage na objekat (odnosi se na adaptaciju unutrašnje obloge dimnjaka). Sva oprema i materijali su isporučeni na gradilište, osim jednog dijela opreme koja će biti isporučena nakon potpisivanja aneksa i ugovora za adaptaciju kotla”, odgovorili su iz najveće crnogorske kompanije.
Rekonstrukcija od 69,8 miliona
Izvođenje radova na ekološkoj rekonstrukciji TE Pljevlja s adaptacijom kotla i adaptacijom unutrašnje obloge dimnjaka iznose 69.810.458 eura bez PDV. Ugovor o rekonstrukciji potpisan je u junu 2020. godine, a glavni izvođač je kineska kompanija “DEC International”, njeni podizvođači iz Crne Gore su “Bemax”,” BB Solar” i “Permonte”.
“Ukupno je do sada realizovano oko 70 odsto ugovorene vrijednosti za ekološku rekonstrukciju i oko 40 odsto ugovorene vrijednosti adaptacije kotla. Fakturisano je 50.669.793,47 eura sa PDV-om, a nakon odbijenog avansa i zadržane sume plaćeno 38.734.517,40 eura”, naveli su iz EPCG.
Zastoj u radu jedine crnogorske termoelektrane ozbiljno će ugroziti poslovanje RUP-a, s obzirom da preko 93 odsto svoje proizvodnje prodaju upravo EPCG za potrebe TE. Narednih sedam i po mjeseci biće izazovni za RUP i zbog činjenice da će u periodu zastoja TE Rudnik morati da realizuje i višemilionski projekat izmještanja korita rijeke Ćehotine.
Najteža godina za Rudnik
U Rudniku kažu da će 2025. biti najteža i najzahtjevnija godina za kompaniju i elektroenergetski sistem Crne Gore.
“Svjesni smo da, zbog realizacije dva važna investiciona projekta koja treba završiti u ovoj godini, izmještanje korita rijeke Ćehotine i ekološku rekonstrukciju TE Pljevlja, godina pred nama neće biti godina rezultata. Planirano je da ekološka rekonstrukcija TE Pljevlja traje osam mjeseci. To će prouzrokovati 48 miliona eura manje prihoda Rudniku zbog obustave isporuke uglja”, kazali su “Vijestima” iz ove kompanije.

Ovu godinu ne bi pratilo toliko izazova, tvrde u RU, da se u ranijem periodu nije kasnilo sa projektom izmještanja korita Ćehotine, “zbog UT uslova iz 2019. godine po kojima projekat nije mogao biti realizovan”.
“Stoga smo ubrzali radove, a po dobijanju dozvole novi menadžment je krenuo sa radovima i tenderskim procedurama kako bi na vrijeme završili ovaj izuzetno važan projekat koji obezbjeđuje dalji stabilan rad TE Pljevlja i RUP-a. Zbog važnosti i brzine realizacije projekta, očekujemo da ubrzo privedemo kraju sve tendreske procedure kako bi izabrani kozorcijum što prije ušao u posao, jer se projekat mora završiti u znatno kraćem roku u koordinaciji sa projektom ekološke rekonstrukcije do kraja građevinske sezone 2025. godine. Rudnik uglja je tokom prošle godine, u cilju smanjenja troškova projekta, samostalno i uspješno izveo radove u vrijednosti od 2,96 miliona eura”, tvrde u Rudniku uglja.
Pokušavaju da nađu kupce za ugalj
Oni nijesu konkretno odgovorili na pitanje da li su obezbijedili alternativna tržišta za prodaju uglja tokom višemjesečnog zastoja Termoelektrane Pljevlja, da li je i sa kim sklopljen ugovor o izvozu uglja, i po kojim cijenama planiraju da prodaju ugalj.
“U periodu ekološke rekonstrukcije biće obezbijeđeno stabilno finansiranje RUP-a aktiviranjem prodaje uglja za široku potrošnju sa minimalnim ugovorenim količinama od 200.000 tona, pa ćemo pokušati da ostvarimo što veće prihode i sa ostalim trećim stranama na tržištu i pokušati da umanjimo negativan saldo. Takođe RUP će sa EPCG potpisati ugovor o četvorogodišnjoj prodaji uglja kojim će se omogućiti avansno povlačenje sredstava u periodu remonta koji će biti dovoljni za stabilno poslovanje. Avansno naplaćivanje sredstava pokušaćemo da smanjimo na najmanji mogući nivo, a nadamo se da ćemo nedostajuća sredstva nadoknaditi realizacijom nedavno predstavljenog Plana pravedne tranzicije kroz poslovnu transformaciju. Takođe ovaj period koristićemo za povećanje otkrivke, tj. pripremu terena za lakši iskop uglja tako da je planirano da u ovoj godini otkrivka bude rekordna u iznosu od osam miliona metara kubnih čvrste mase”, odgovorili su iz Rudnika.
Za direktora Termoelektrane Pljevlja Odbor direktora EPCG nedavno je izabrao Žarka Ćaćića, diplomiranog elektro inžinjera. Doskorašnji direktor Mirko Mazalica nakon više od tri godine na čelu TE Pljevlja 11. februara podnio je ostavku.
Rudnik razvija i druge djelatnosti
Rudnik uglja se priprema da zarađuje novac i od drugih djelatnosti tokom zastoja Termoelektrane, ali i za poslije ako za 15 godina zbog zahtjeva EU bude ugašena.
Kazali su i da će po završetku remonta, asfaltna baza, koju su nedavno od kompanije “Vektra Jakić” u stečaju uzeli pod zakup, biti spremna da u ovoj građevinskoj sezoni pokrije potrebe za asfaltom na teritoriji opštine Pljevlja.
“Građevinska služba pored radova koje izvodi na projektu izmještanja korita rijeke Ćehotine, učestvuje i na javnom pozivu sa Eko fondom, a uposlena je i kroz projekte sa EPCG čija je vrijednost preko pola miliona eura te smo u pregovorima i o ostalim poslovima koje pomenuta grupa može da izvodi. Takođe u toku je adaptacija prostorija i priprema za pokretanje proizvodnje lične zaštitne opreme čija će primarna proizvodnja biti usmjerena za potrebe naše kompanije, a u planu je i proširenje tržišta. Krenuli smo u rekonstrukciju službi, pojačali operativnost mehanizacije, smajili broj kvarova i u krajnjem radimo sve što možemo da racionalizujemo poslovanje bez mijenjanja troškova na zarade. Kao što smo i napomenuli, po preporukama EU o pravednoj tranziciji, razvijamo nove djelatnosti koje će nam omogućiti adekvatno angažovanje postojeće radne snage na realnim radnim mjestima. I pored navedenih izazova menadžment Rudnika uglja jasno je definisao investicione ciljeve za budući uspješni razvoj RUP-a i energetskog sektora”, tvrde u Rudniku uglja.
Neće biti smanjivane zarade i pored pada prihoda
Iz Elektroprivrede uvjeravaju da radnicima tokom višemjesečnog zastoja neće biti smanjene zarade. U TE “Pljevlja” zaposleno je 165 radnika na neodređeno vrijeme i 17 zaposlenih na određeno vrijeme. Prosječna neto zarada zaposlenih u TE “Pljevlja” iznosi oko 1.550 eura.
“Kolektivnim ugovorom EPCG definisano je da, u slučaju zastoja u radu bez krivice zaposlenih, odnosno prekida proizvodnog procesa u kompaniji do kojeg je došlo bez krivice zaposlenog, zaposleni ima pravo na naknadu zarade u visini od 90 odsto prosječne zarade ostvarene u prethodnom polugodištu. Nije planirano smanjenje zarada tokom zastoja TE”, odgovorili su iz EPCG.
